旅游路電纜隧道工程頂管順利貫通
發布時間:2022-06-09審核:政工部 來源:八分公司

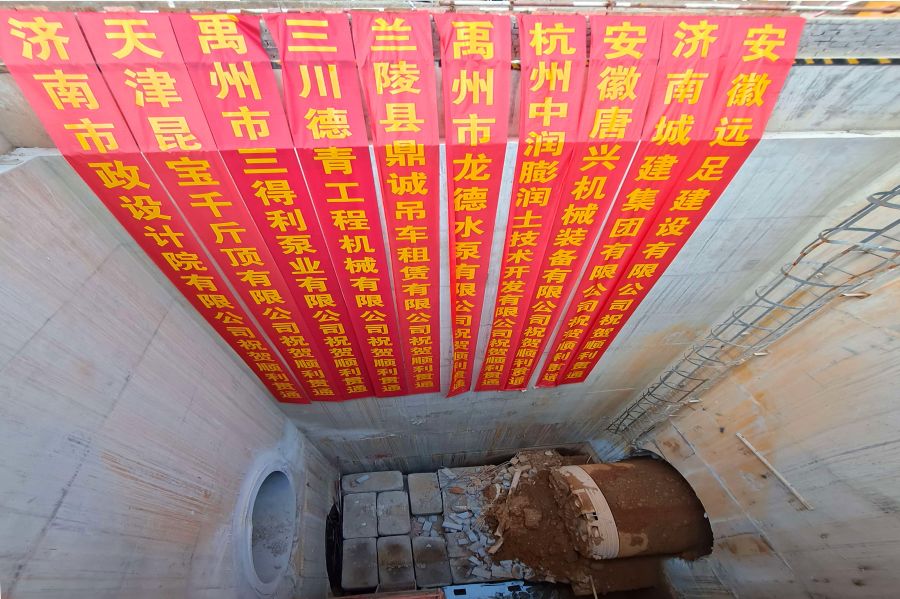

6月8日,濟南市蓮花山片區旅游路段配套電纜隧道建設項目施工二標段過韓倉河段頂管順利貫通,標志著工程進入全面收尾階段。
濟南市蓮花山片區旅游路段配套電纜隧道建設項目施工二標段位于旅游路北側, 本次過韓倉河段頂管,為工程重點難點施工段,單項頂進全長176米。通過采取增加旋噴樁止水、雙液漿土體加固施工等措施克服了季節性地下水上漲對工作坑及管道頂進的影響,順利完成貫通施工,穩步推進工程進展,確保項目順利完成驗收。
